A Posta-2.rész-Az új posta építése

A Posta
2.rész
Az építkezés küzdelmei: a posta, amely évekig nem akart elkészülni

A hetvenes évek közepére már mindenki tudta Leninvárosban, hogy a régi posta nem bírja tovább. A város nőtt, az ipar terjeszkedett, a telefonvonalak száma megsokszorozódott, és egyre több szolgáltatás futott át a postán. A döntés megszületett, új, korszerű postaforgalmi és távközlési központ épül a város szívében, az akkori Nógrádi Sándor úton, a mostani  Bethlen Gábor út 9. szám alatt. A terv papíron egyszerű volt. A megvalósítás már kevésbé.

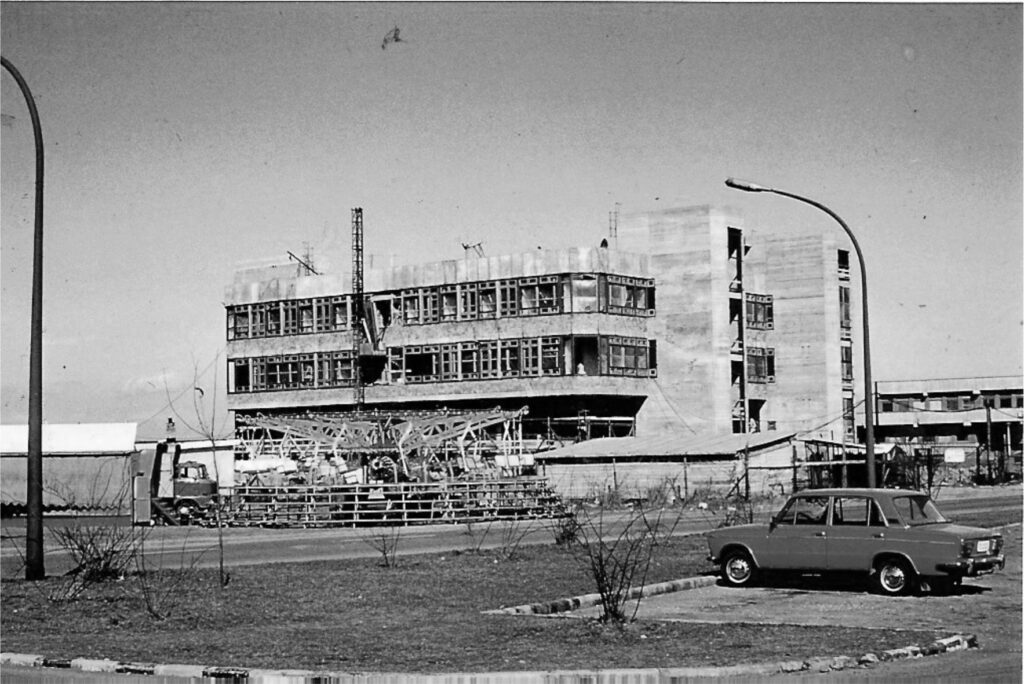

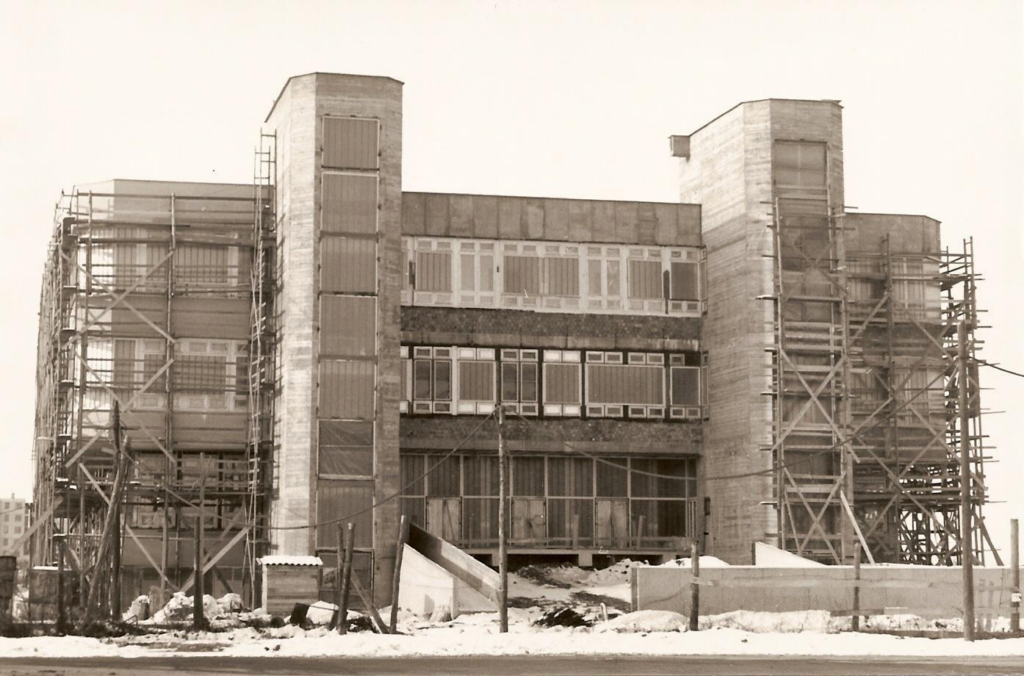

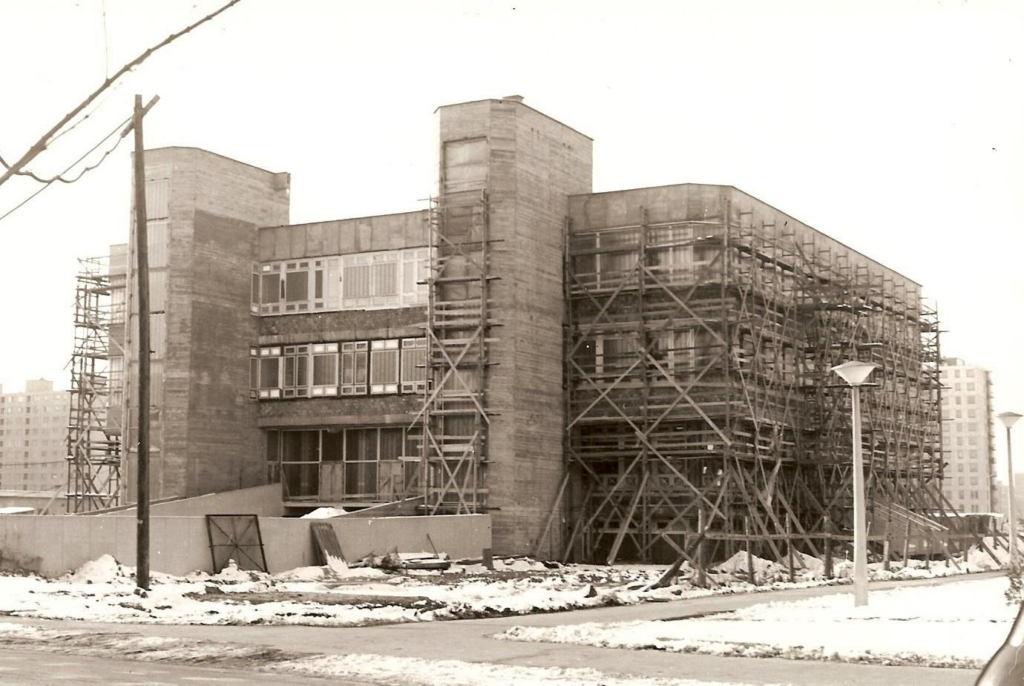

1976 januárjában a 22-es számú Állami Építőipari Vállalat megkezdte a munkát. A POSTABER volt a beruházó, és mindenki abban bízott, hogy az épület 1978-ra elkészül. A város központja ekkoriban formálódott, új lakóházak, üzletek, közintézmények nőttek ki a földből, és a posta is ennek a nagy városépítési hullámnak volt része. Aztán a lendület egyszer csak… elfogyott.

Évek, amikor nem történt semmi
A hetvenes évek második felében voltak hónapok, sőt olyan évek is, amikor a környéken egy árva építőmunkást sem lehetett látni. A város lakói már csak legyintettek: „Majd egyszer elkészül.”
A beruházó sürgette a kivitelezőt, a kivitelező pedig a beszállítókat, ami akkoriban a szocialista építőipar örök körforgása volt.

A tervezett 1978-as átadásból 1979 lett, majd 1980… és még mindig nem volt kész, ami a teljes műszaki átadás kudarcával zárult.
1981. október 9-én végre megkezdődött a műszaki átadás-átvétel. A remény nagy volt, a valóság annál kiábrándítóbb.
Az üzemeltető nem vette át az épületet.
A hibák listája olyan hosszú volt, hogy külön kötetet lehetett volna belőle kiadni, mert a hibajegyzék 64 oldalas volt, a hiánypótlási jegyzékben 1112 tétel szerepelt.
Ez nem egyszerű „kozmetikai javítás” volt, a beázások, hibás elektromos rendszerek, rosszul záródó nyílászárók, hiányzó burkolatok, félbehagyott gépészeti munkák… minden, ami egy nagy állami beruházásnál csak előfordulhatott.

1980 november az újabb átadás, újabb visszaadás

A legsúlyosabb hibákat kijavították, így 1980. november 28-án az üzemeltető átvette az épületet, majd rögtön vissza is adta a kivitelezőnek a további javításokra.
Határidők:
– belső munkák: 1981. január 15.
– külső munkák: 1981. március 31.
A javítások azonban ugyanolyan lassan haladtak, mint maga az építkezés. Végül a posta helyiségenként vette át az épületet, és  ahogy elkészült, úgy költöztek be.

1981.április 6.-án végre megnyílik az új posta

Hosszú évek csúszása, vitái és javításai után 1981. április 6-án átadták az új postaforgalmi és műszaki épületet. A város lakói fellélegeztek, végre elkészült az a modern központ, amelyet már évek óta vártak, igaz külső megjelenését tekintve elég megosztó jelzőket kapott.

Az átadás után fél évvel egy fontos mérföldkőhöz érkezett a hivatal, ugyan is 1981. szeptember 1-jén 15 órakor átadták az új automata távbeszélőközpontot is. Ettől kezdve Leninváros előfizetői a Crossbar-rendszerű központon keresztül telefonálhattak, és a város bekerült az országos távhívó hálózatba.
Ez volt az a pillanat, amikor a város körzetszáma hivatalosan is 49 lett.
